一个采暖季结束,也意味着一个新采暖季开启。自今年3月份开始,我市启动供热领域“冬病夏治”工作,组织全市供热系统集中梳理采暖季存在的问题,逐一建立工作台账,分类销号整治。目前,全市供热领域“冬病夏治”工作在按计划紧锣密鼓推进。

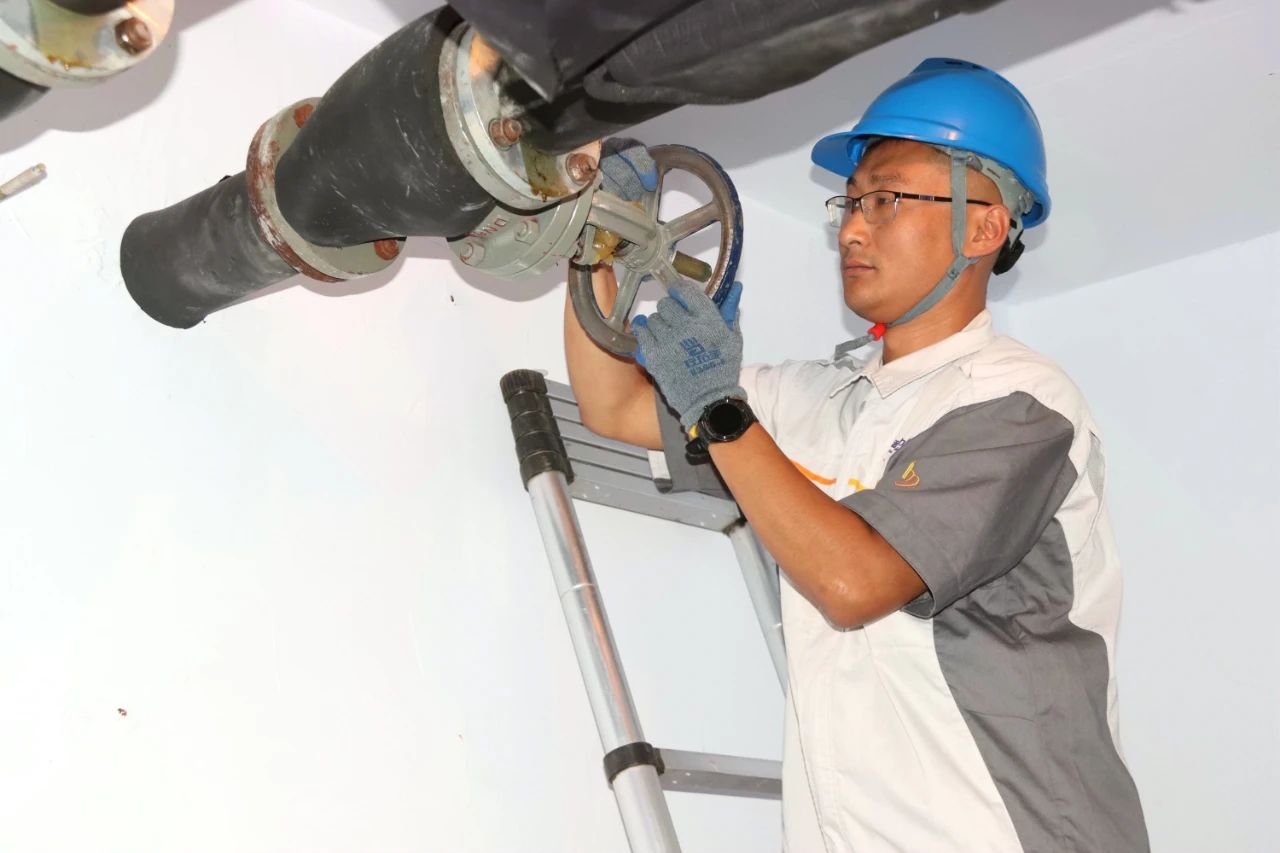

▲安装高压加热器输水管

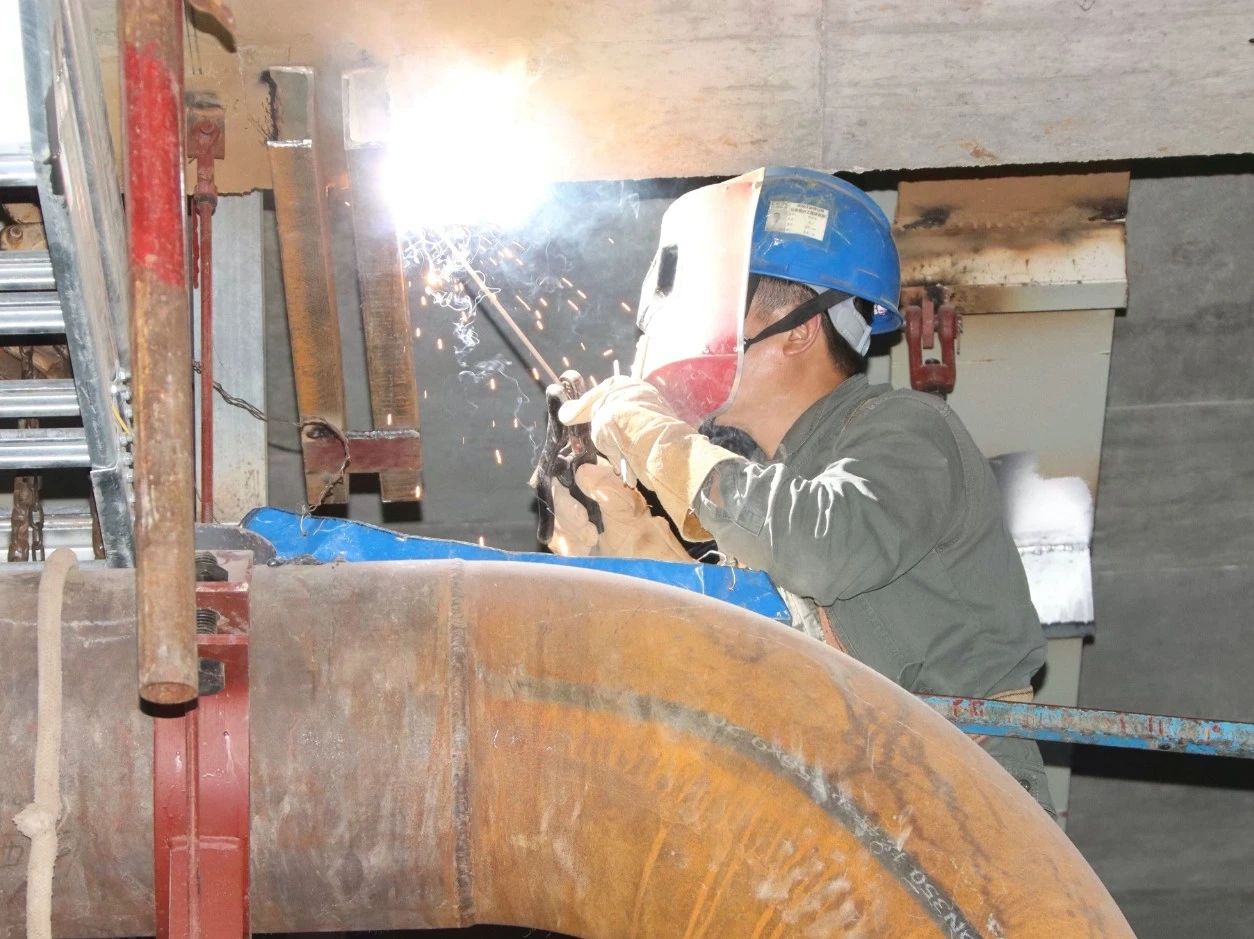

▲检修养护楼前阀
热源建设方面,今年重点推进5个热源项目,切实提升全市的热源保障能力。目前,国能费县热源长输供热扩能项目已完成,阳光热力引热扩能项目和富源热电厂机组改造项目已启动,恒新能源新建机组项目正在按计划推进,临港工业余热长输供热项目正在推进前期工作。
管网建设方面,今年计划建设供热管网21公里,均已启动、正常推进。其中,重点推进华能电厂退出北城供热区域项目、响河屯热源厂至恒源热电厂联网管道项目,管网建成投运后将提升华能电厂和恒源热电厂区域热源保障能力。
问题小区、问题换热站和问题管线整治方面,全市共梳理问题1773项,已启动整改998项。其中,中心城区问题小区429个,358个小区重点检修维护换热站,更换循环泵、清洗除污器,目前已开工245个、已完成154个;71个小区重点整治庭院管网和楼内设施,目前已开工42个。
冬病夏治,重在治未病。下一步,我市将继续加大工作力度,加强监督检查,全力推进解决供热短板问题。
