端午节假日期间,各项重点市政工程参建各方坚守岗位,24小时加班加点,为工程工期顺利推进争分夺秒,强化工地安全文明施工管理,严把工程质量关,各项工作有序进行。
陶然路沂河桥:截至目前,已完成投资约51100万元,工程进度99%。目前正在进行伸缩缝施工及工程收尾工作。

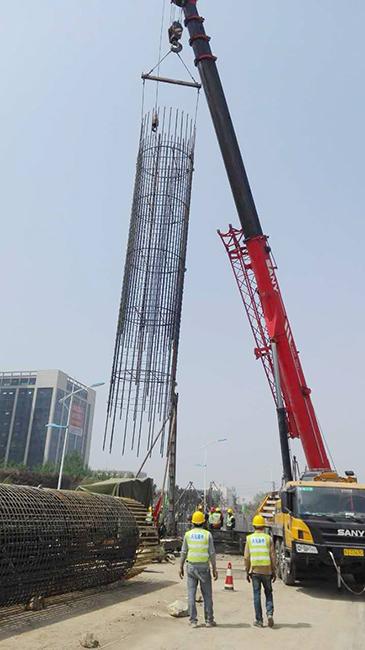

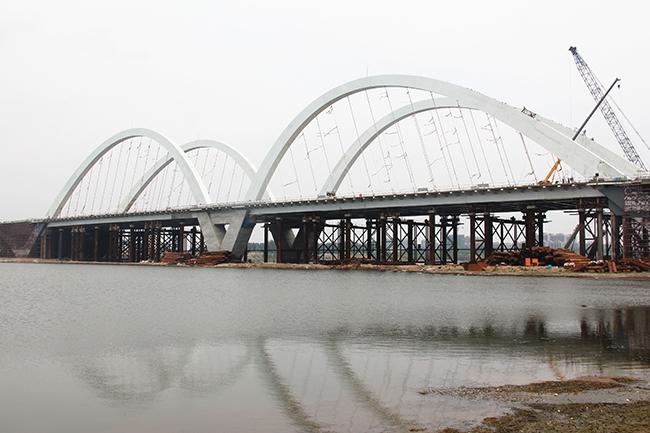

南京路沂河桥:截至目前,已累计完成投资约3.62亿元。桥梁主体结构已全部完成(不含后期新增部分)、滨河西路第一步沥青摊铺完成、滨河东路路基回填完成。全桥累计完成298棵桩基、67座承台、61座墩柱、6座主桥V型墩、4座地道桥、57幅箱梁、426块桥面板,钢箱梁顶推完成100%,钢拱安装完成,完成吊杆系杆安装。现场目前使用挖掘机6台、装载机7台、吊车11台、渣土车7辆、冲击式钻机5台。

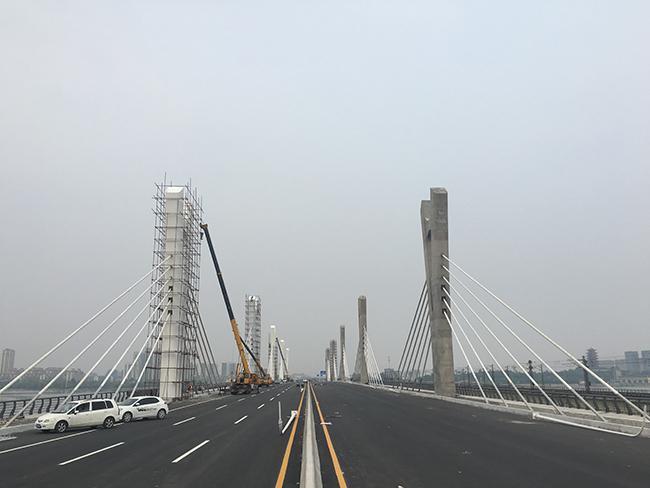

西安路祊河桥:截至目前,已完成工程造价3.4亿元,占总工程量的73%。桩基础272棵全部完成;承台累计完成64个,墩台柱累计完成61个,累计完成总量的98%。主桥钢塔柱高105米、钢结构箱梁长154米已全部安装完成,正在施工焊缝和涂饰;主桥箱梁混凝土段设计7个节段,已完成6节段,完成总量86%。全桥引桥共五联,上部箱梁主体结构施工全部完成。全桥匝道桥共四条,已完成2条,累计完成总量的60%。东西两岸引桥桥面铺装层累计完成1000米,完成总量的45%;钢混组合式护栏、混凝土防撞护栏施工累计完成1350m,完成总量的45%。两岸地道桥、人行梯道桥累计完成60%;道路水稳碎石基层累计完成1100米,沥青面层施工400米,道路工程累计完成总量的68%;两岸排水管道施工累计完成2700余米。

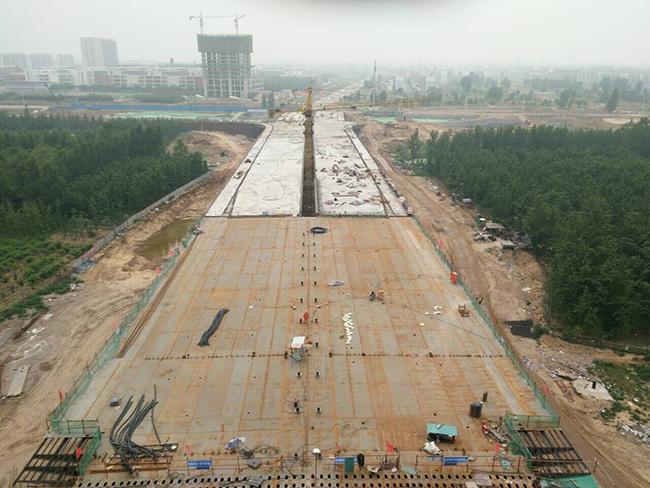

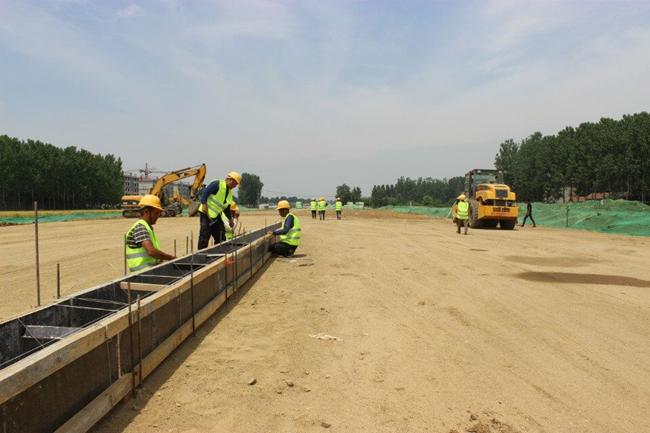

双岭高架路:截至目前,已完成产值的17%。雨水管道开挖累计完成9308米,完成率约99%;污水管道开挖累计完成9449米,完成率96%:雨水管累计安装完成9057米,完成率约97%;污水管累计安装完成9177米,完成率约95%;桩机开钻48台,累计完成504棵,完成率约80%;桩机成孔55棵,累计完成432棵,完成率69%;灌注桩基46棵,累计完成405棵,完成率64%;详勘桩孔0棵,累计完成630棵,完成率100%。综合管廊施工68米,累计完成156米,完成率100%;电力方涵累计完成1385米,完成率约29%;承台完成垫层70个;承台浇筑完成43个,墩柱钢筋完成25组,完成率8%;辅道路基完成9870米。

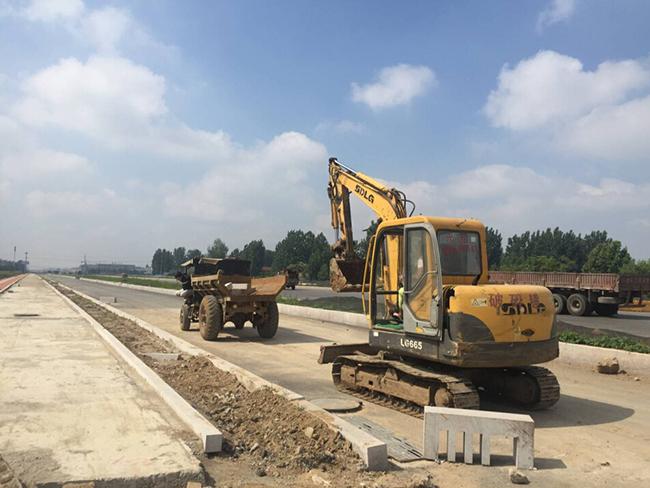

温泉路工程:截至目前,温泉路第一标段全段共完成路基清表4700米;路槽整理9800米;雨、污水管道施工约20097米,砌筑检查井691座;明渠西侧水泥搅拌桩完成35000米;明渠挡墙完成5800米,明渠压顶块完成2300米,明渠护栏完成2700米;明渠片石混凝土基础完成8760米;路基换填页岩9800米,辅路路基水稳施工9200米,人非水稳完成8000米,路缘石安装完成46000米,人非共板完成5000m,人行道板铺装完成4000米。三和东街温泉路便道施工完成1000米;三和东街6*3m箱涵施工完成;K0+390.5箱涵施工全部完成;K0+941箱涵全部完成;排水明渠及箱涵的箱涵全部完成;6*2m箱涵全部完成;电力箱涵完成4037米浇筑;30万吨水完成3000米施工;三和东街泵站全部完成,配电间全部完成。
中环线工程:截至目前,中环北线完成雨污水管线敷设21468米,完成率约75%;路基换填累计完成4982米,完成率约68.15%;水稳摊铺2210米,完成率9.95%;中环北线累计完成投资6716万元,工程总体进度23.16%。中环东线完成雨污水管线敷设12830米,完成率约34.5%;路基换填累计完成4395米,完成率约40%;中环东线累计完成投资4800万元,工程总体进度8.9%。(临沂市市政工程建设处)
