西安路祊河大桥、双岭高架路工程抢抓当前施工黄金期,加班加点轮流作业,确保工程正常推进。

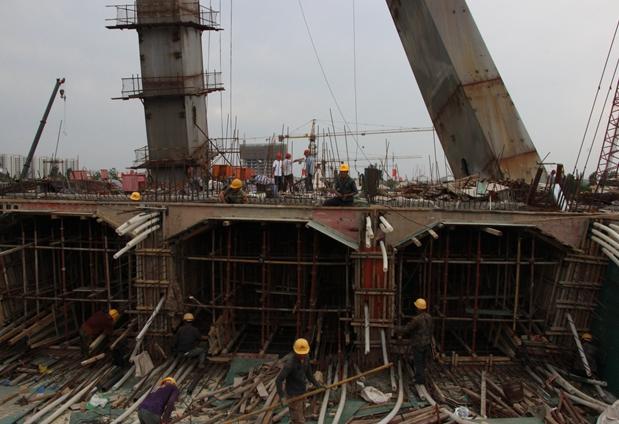

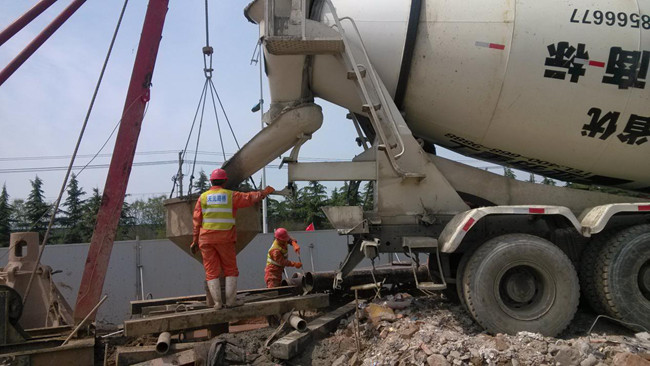

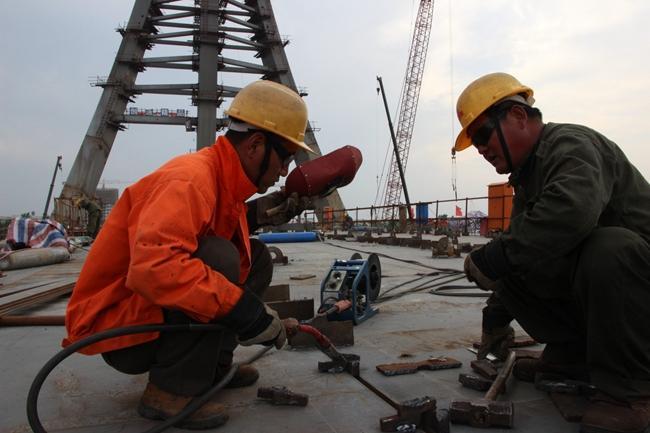

截至目前,西安路祊河大桥方面,已完成工程造价3.25亿元,占总工程量的72%。桩基础累计完成272棵,完成总量的100%;承台累计完成61个,墩台柱累计完成60个,累计完成总量的95%。主桥钢塔柱105米施工全部完成;箱梁混凝土段设计7个节段,已完成4个节段,完成总量60%;主桥钢结构箱梁全桥154米,实际完成140米,完成总量90%。全桥引桥共五联,箱梁左右幅各分两次进行混凝土浇筑,上部主体结构工程累计完成5联,完成总量的90%。全桥匝道桥共四条,已完成2条,累计完成总量的60%。桥面铺装层累计完成650米,完成总量的30%;混凝土护栏、钢护栏施工累计完成750m,完成总量的25%。道路路基施工完成1700米,水稳碎石基层完成700米,沥青面层施工400米,道路工程累计完成总量的55%;两岸排水管道施工2500米,累计完成50%。

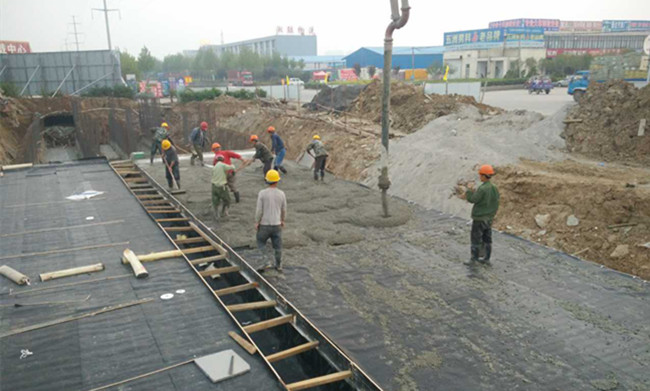

双岭高架路方面,桩机开钻累计完成219棵,开孔率约36%;桩机成孔143棵,完成率23%;灌注桩基120棵,完成率20%;详勘桩孔累计完成541棵,完成率88%;雨水管道开挖累计完成8921米 ,完成率约95%;污水管道开挖累计完成8807米,完成率91%;雨水管安装累计完成8720米,完成率约93%;污水管安装累计完成8658米,完成率约89%;施工便道路基累计完成9739米,完成率98%;施工便道水稳累计完成9639米,完成率97%;施工便道混凝土累计完成8596米,完成率92%;综合管廊施工累计完成58米,完成率38%;电力方涵累计完成190米,完成率约13%。(临沂市市政工程建设处)
