清明节假日期间,温泉路工程参建各方坚守岗位,熬夜奋战,24小时加班加点,为工程工期顺利推进争分夺秒,各项工作有序进行。

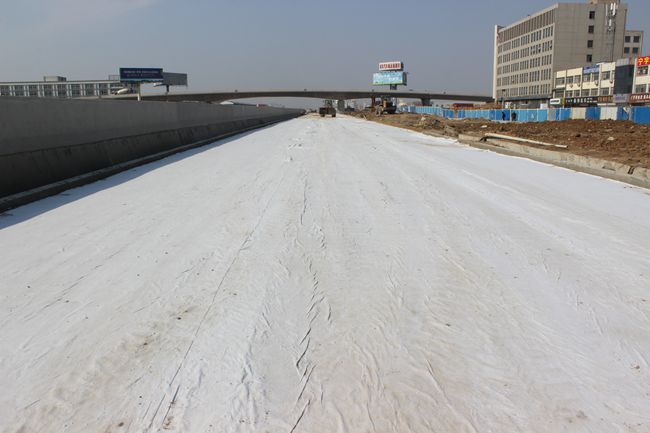

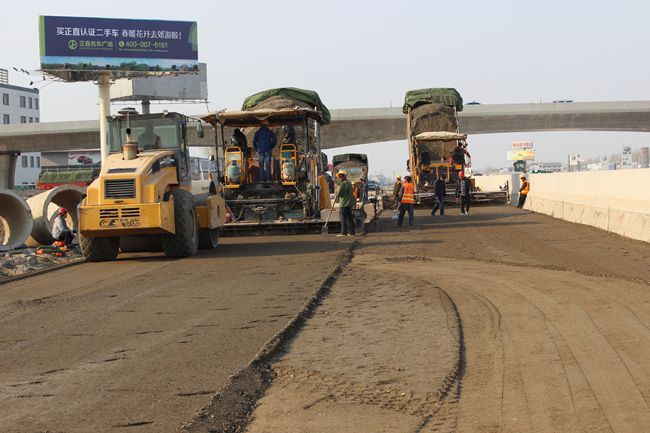

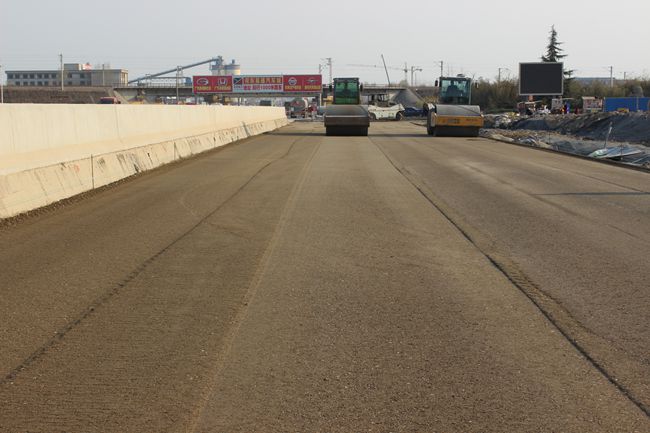

截至目前,温泉路第一标段全段共完成路基清表4700米;路槽整理1250米;雨、污水管道施工约19550米,砌筑检查井675座;明渠西侧水泥搅拌桩完成35000米;明渠挡墙完成5100米;明渠片石混凝土基础完成5100米;路基换填页岩7300米,路基水稳施工6380米。三和东街温泉路便道施工完成1000米;三和东街6*3米箱涵施工完成;K0+390.5箱涵施工全部完成;K0+941箱涵全部完成;排水明渠及箱涵的箱涵全部完成;6*2m箱涵全部完成;电力箱涵完成3360米浇筑;30万吨水完成2700米施工;三和东街泵站全部完成。(临沂市市政工程建设处)
