清明节期间,双岭高架路、南京路沂河大桥项目部全体职工放弃休假,坚守工作岗位,以饱满的热情投入到紧张的工程建设任务中。

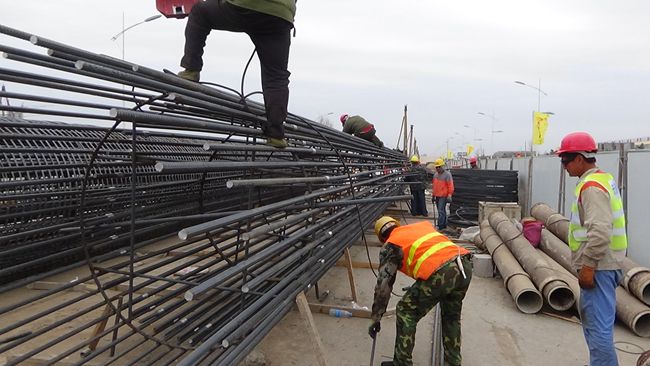

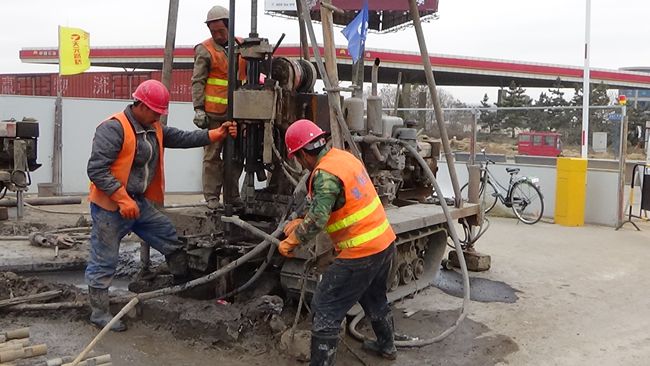

截至目前,双岭高架路共完成详勘成孔295棵,完成率48%;桩机开钻78棵,桩机成孔14棵;雨水管道开挖3455m,完成率23%;雨水管道铺设590m,完成率3.2%;污水管道开挖3540m,完成率19.7%;污水管道铺设1469m,完成率8.2%。

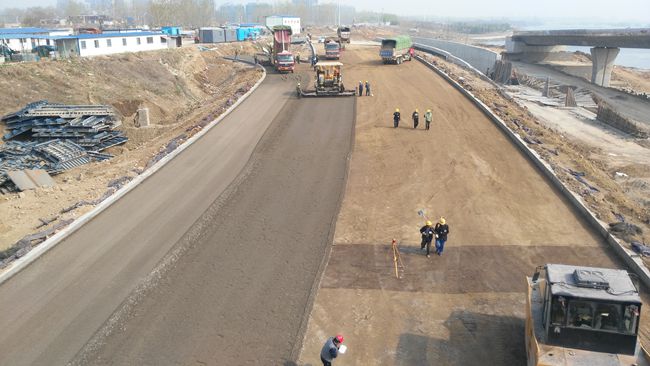

南京路沂河桥主桥下部工程已基本完成,正在进行桥梁钢拱安装,滨河西路水稳摊铺完成。同时,项目参建各方狠抓工程质量和安全,全力推进工程进度。(临沂市市政工程建设处)
