市住建局抓好能源结构调整,推行工业园区集中供热,切实做好板材行业锅炉整治,有序推进西部供热中心项目建设。
加快手续办理。项目立项、规划许可、能评、初设审查等手续办理完成。项目勘察、设计、监理、土建、安装以及锅炉、汽轮机等主设备招标完成。热力规划市规委会已通过。项目土地手续正在省审批中;环评报告书已报省环保厅待批复。

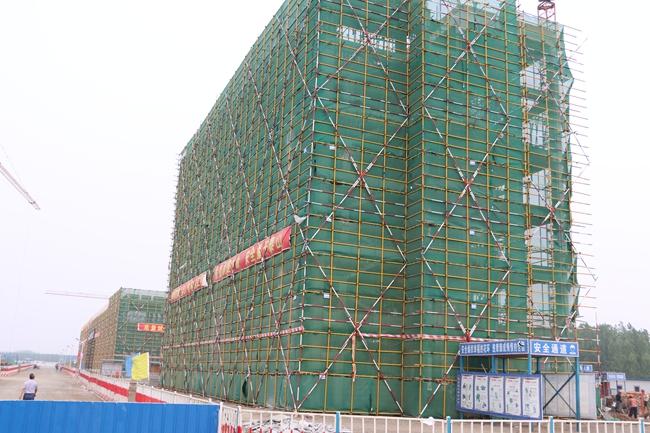

推进工程建设。3月25日主厂区工程开工以来,建设单位坚持派人现场蹲守督促,参建各方抢抓施工黄金季节,倒排工期,压茬施工,统筹推进,在确保施工安全和工程质量的前提下,加快施工进度。目前,办公楼、化水车间、仓库、宿舍楼等主体已完成;烟囱已施工至37米;2台130吨锅炉钢架吊装已完成,2台260吨锅炉正在进行钢架拼装。脱硫、脱硝、除尘设备招标已完成,现正加班生产。蒸汽管网工程施工单位及材料招标文件已发布,管材投标单位均有存货。供水工程泵站等设备招标文件已发布,取水设计方案已完成,电力接入预计下周开工建设。
扎实开展板材业锅炉整治。严格落实日调度、周例会制度,多次组织召开市环保局、节能办、质监局、兰山区、费县、高新区管委会等部门参加的西部板材行业锅炉整治工作推进会,分析形势、研究对策,要求强化措施,加快进度,确保6月30日前全部完成集中供热覆盖范围外燃煤锅炉改用电、气锅炉或关停。各区县根据要求已逐台落实锅炉的整治方式及期限,明确责任单位及责任人,与企业签订责任书或承诺书。特别是兰山区对板材企业进行综合整治,实行“一炉一档”、“一企一策”,并加快木业企业退城进园步伐,在临沂工业园、枣园镇、方城镇规划了3处板材集中片区,政府统一规划、统一建设,企业入园生产。高新区要求所有拟改电、气锅炉的板材企业必须提供电、气锅炉购销合同,6月30日前完成锅炉改造,对逾期未提供购销合同或未完成的一律依法予以强制拆除。截至目前,西部板材企业有97台燃煤锅炉已分别由中环新能源、金锣热电厂、山东焦化厂和天亿、金泉化工厂等集中热源替代;改用电锅炉或燃气锅炉201台;拆除78台。整治过程中,对拟改用集中供热的锅炉采取使用优质燃煤、安装水膜除尘设备等措施,现已安装水膜除尘设备1808套。同时,加大日常巡查和整治力度,严查冒黑烟现象,各区县已对未采取任何措施的150台锅炉实行停产。市住建局协调中裕燃气公司、奥德燃气公司及华润燃气公司免征燃煤锅炉改燃气锅炉配套费,天然气价格下浮10%。(市公用处)
