五一劳动节假期期间,市区各在建工程紧张施工,广大建设者坚守岗位度过劳动节。

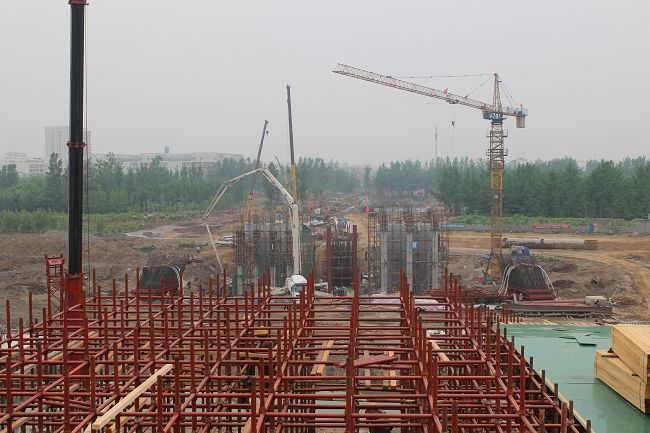

西安路祊河桥:五一期间,西安路祊河桥工程参建各方负责人、项目施工管理人员放弃休息,坚守岗位。现场劳务人员430余人,施工机械20余台,加班加点轮流作业,确保汛期前完成主桥东岸水中引桥段箱梁浇筑施工。截至5月3日,大桥已完成桩基础192颗,完成总量的70%;承台31座,完成总量的50%;墩柱18个,完成总量的30%。其中,主桥斜拉桥段主塔、边墩承台完成7个,完成总量的80%,主桥混凝土塔柱同步分段施工。主线东岸水中引桥全幅一联箱梁支架搭设完成;模板、底腹板钢筋施工左右幅共完成200米。预计5月中旬开始箱梁混凝土施工。

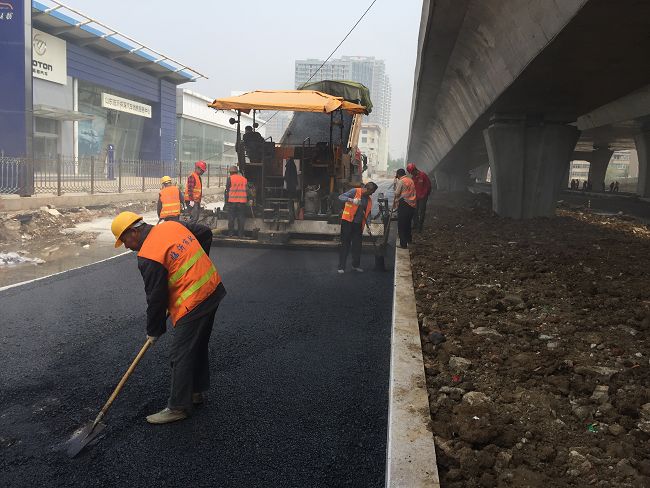

江泉高架桥:截至5月3日,江泉高架桥桥面沥青面层施工已完成总量的95%。其中,主桥面13万平方米上下沥青面层全部完成;双岭路立交3.5万平方米上下面层全部完成;完成伸缩缝1950米,完成抛丸16.5万平方米。目前,桥面仅剩1万平方米左右的育才路、解放路等路口上下匝道零星工程。另外,江泉高架桥地面沥青面层施工也在紧张进行中。
江泉高架桥蒙山大道地面道路及污水工程二标四段,包括地面道路工程、桥面地下排水管工程、雨水方涵改线工程、交通及交警监控等管线及基座预埋工程、地面桥梁工程等。截至5月3日,已完成总工程量的95%,其中,DN500雨水管道安装2200米,雨水方涵改造380米,路面水稳摊铺12000平方,路沿石安装12000米,人行道板铺设11000平方,匝道引线5条,交警及监控、交通标志、路灯基础预埋件等150个,预埋管道6000余米。

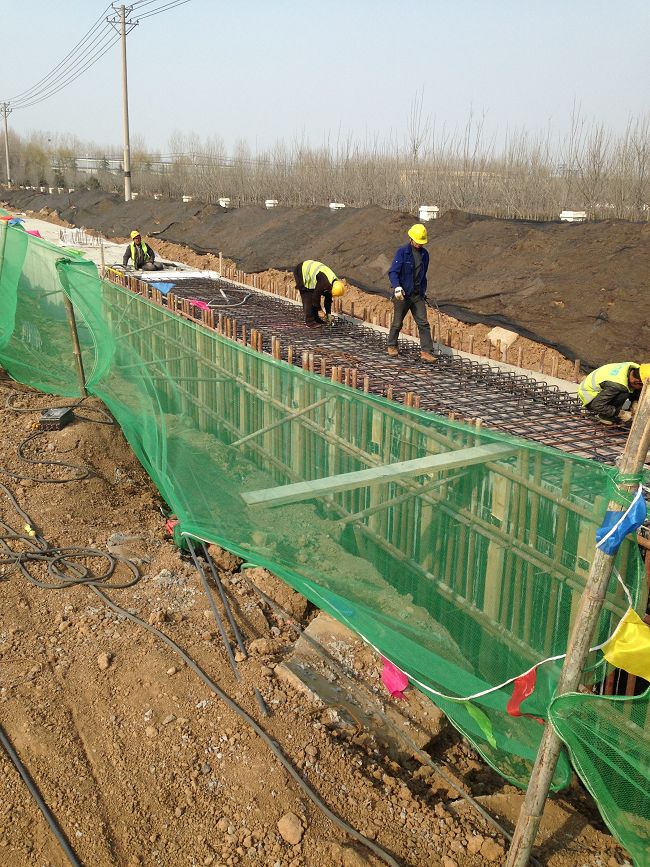

温泉路:五一期间各项工程紧张施工中,截至5月3日,路基换填页岩总量13378米已完成1900米;污水管道总量11610米已完成3952米;雨水管道铺设总量17168米已完成7100米;三和东街6*3m箱涵已完成150米,剩余20米,6*2箱涵已完成180米剩余33米;明渠水泥搅拌桩总量44914米已完成35000米;明渠挡墙及明渠片石混凝土基础总量6378米已完成4945米;道路水稳碎石摊铺总量10375米已完成1000米。电力箱涵总量5000米,已完成1650米;30万吨水保护总量3800米已完成2700米;地道桥桩基施工总量33颗已完成11颗;三和东街跨线桥总量397米已完成256米。(临沂市政工程有限公司)
