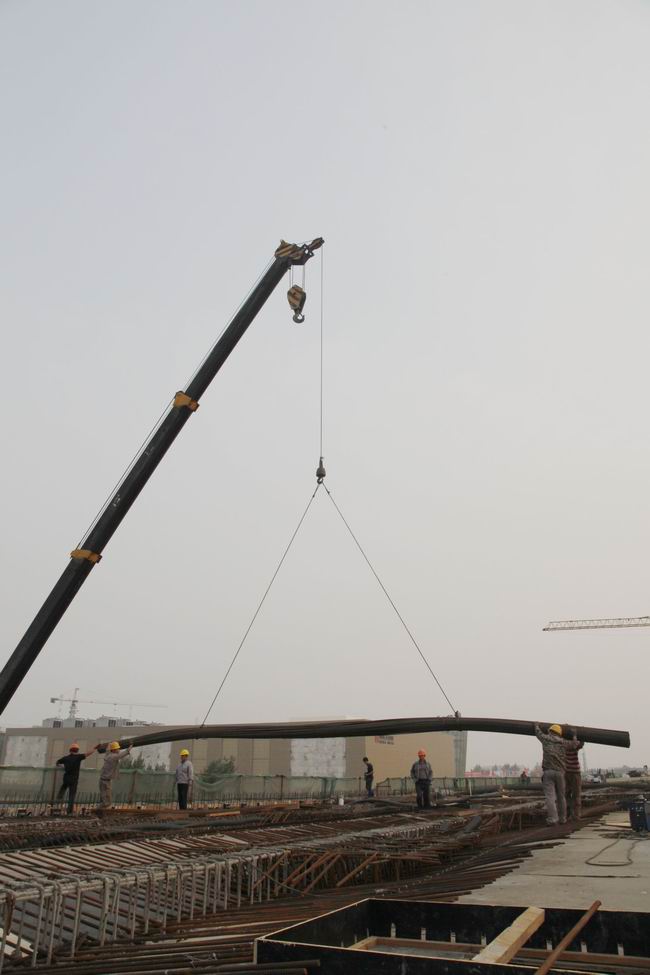

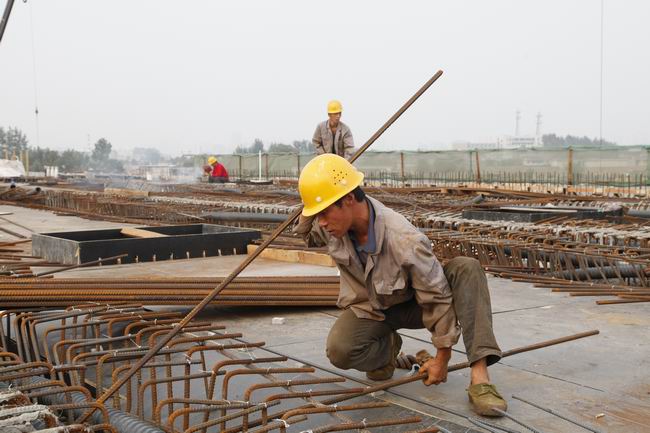

江泉高架路工程抢抓施工黄金期,有序推进工程进度,截至9月底,工程已累计桩基详勘成孔1497个,灌注桩847棵,浇筑墩柱422棵,全线有36联正在进行箱梁施工准备,其中满堂架支设已完成22联(包括箱梁浇筑完成1联)。
电力管线除开阳路、水田路、双岭路以北完成土建施工尚未切割外,其余东西向过路管线已全部迁改完成。南北顺向需迁改各类管线共13处、8000米,其中双岭路燃气管道、涑河北街及开阳路供暖管道、沂州立交桥照明电缆及移动电信通信光缆已迁改完成;双岭路至成才路国防光缆、陷泥河南侧污水管道、双岭路供水管道、双岭路电力管线、沂州立交桥电力管线、解放路至金雀山路电力管线、规划路燃气管道正在施工;其余在做进场前的准备工作。跨铁路施工图已通过审查,下步将进入施工阶段。
房屋及构筑物全部在兰山区范围内,征收点共53个,已完成48个,合计拆除房屋10989平方米、构筑物4800平方米,其余5个征收点将根据施工需要及时拆除;沿线影响施工的行道树共1143棵,其它96棵,现已移除200棵;双岭路北侧及永胜路北侧6棵树木影响施工,已予以移除;位于蒙山大道涑河南街及北街的3处绿化带已移除完毕,剩余1处绿化带、1处广告屏正在协调移除。
为确保封闭道路交通安全畅通,需增加3条交通便道,现已现场勘查完毕,初步方案制定完成;因箱梁浇筑施工,蒙山大道与金九路交汇处形成交通死角,现已在地梁以西对着汽车南站北进出口的位置拆除100米护栏,设置临时路,罗四路南口解除禁止左转变的禁令,同时降低工地进出口安全水马的高度。道路施工安全手册已向各施工单位发放。
目前,按照桩基施工方案要求,工程共需勘探1641孔(主线985孔、匝道656孔)。累计桩基详勘成孔1497个,其中主线894个(占90%);累计灌注桩847棵,其中主线778棵(占79%)。累计墩柱浇筑422棵;全线有36联(1标3联、2标6联、4标10联、5标5联、6标5联、7标7联)正在进行箱梁施工准备,其中满堂架支设已完成22联(包括箱梁浇筑完成1联)。全线安设注水围挡34523米,敷设临时供水管道29465米、临时供电线路30636米;目前,现场有详勘机械3台、管波探测仪1套、桩机59台、吊车44辆、运输车31辆、其它车辆21辆;现场日平均施工及管理人员2310人。
(江泉高架路工程建设协调推进小组办公室)
