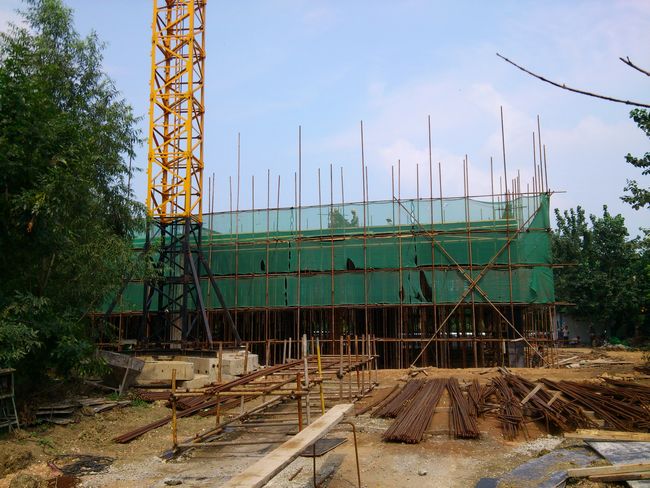

金锣首站建设现场

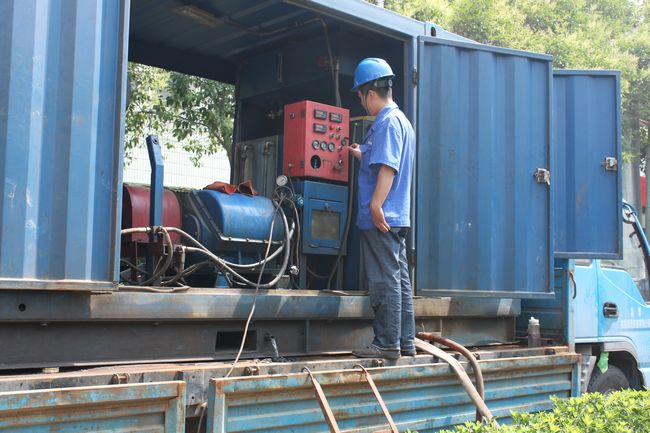

恒源首站工作人员在调试设备

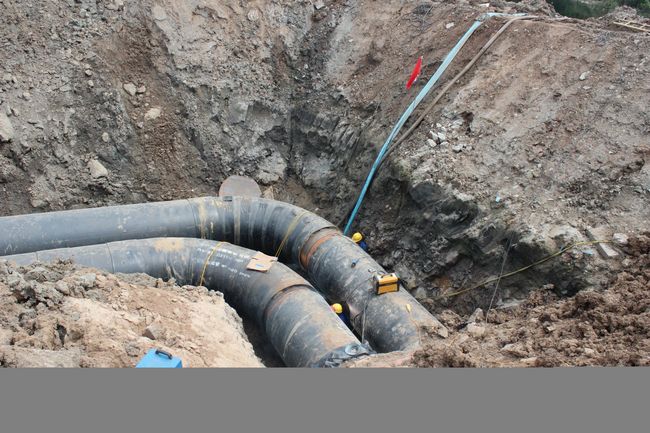

北城新区管网建设快速推进
我市积极推进城区工程建设,加强工程建设管理,在保证安全和质量的前提下,加快工程建设步伐,切实把供热这一造福广大市民的民生工程办实、办好。
截至7月18日,华能临沂发电公司第2台350兆瓦热电联产机组项目土建工程完成95%,锅炉安装工程完成60%,机组系统安装完成60%,供热系统设备安装完成50%。恒源热力公司扩建2台70兆瓦供热锅炉项目化水车间基础施工完成;主厂房基础开挖70%,烟囱基础开挖完成。金锣热电厂供热首站改造项目厂房一层框架已浇筑完成;金锣热电厂至北城新区供热主管网工程已完成管沟开挖5650米,安装焊接5040米,回填4050米;金锣热电厂1台50兆瓦热电联产机组项目已完成锅炉主设备招标;北城新区区域供热锅炉项目正在进行选址,开展工程可行性研究报告、立项、设计、土地、环保、工程招标和施工准备等前期工作。 (市公用事业管理处)
