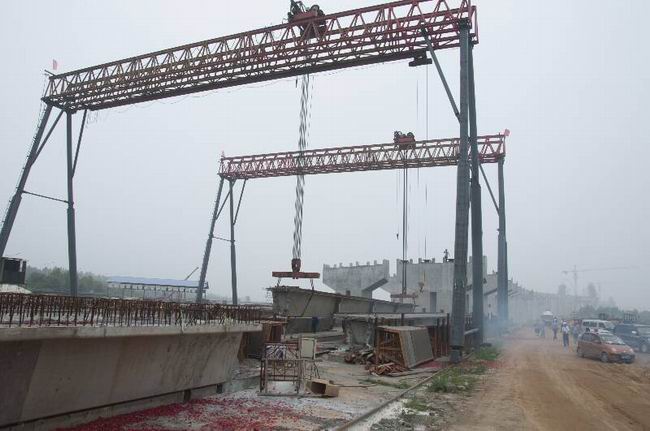

开罗大桥吊装首片梁

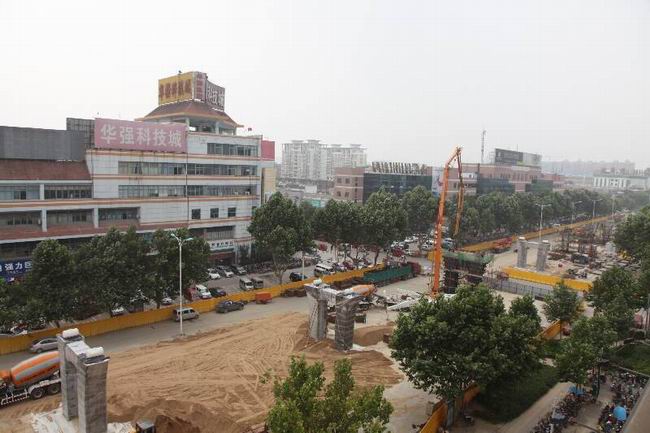

江泉高架路7个标段建设同步展开

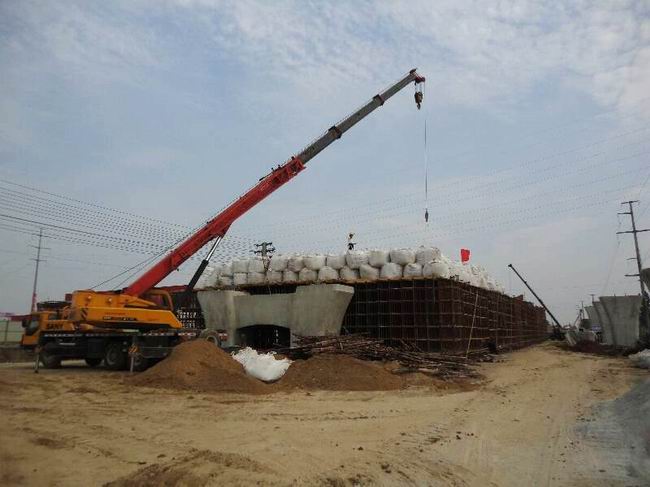

沂河路-西外环立交桥-施工人员正在指挥吊车往满堂支架上吊装沙袋
上半年,市住建委按照年初制定的目标任务,加大力量、加快施工、加强监管,明确落实责任,倒排工期计划,推进市政重点工程建设,切实完善市区市政基础设施。截至6月底,我市市区开工市政工程项目46项,其中道路工程42项,排水工程2项,路灯工程2项。江泉高架路、沂河路-西外环立交桥、青杨路排水方涵等重点工程进展顺利。
江泉高架路工程:管线迁改协调推进,敷设临时供水管道17659米、临时供电线路19711米,安装临时箱变17台。征收工作已完成46个房屋及构筑物征收点,拆除房屋10989平方米、构筑物4058平方米。交通安全保障方面,交警部门增加110名警力,在蒙山大道各交通路口及施工现场组织交通疏导;对行经蒙山大道的14条公交线路、212条长途及城乡客运线路进行了调整;拆移道路中心隔离栏8230米;调移交通信号灯32套,安装临时交通信号灯4套,设置可移动交通诱导屏2套,拆除电子监控及卡口系统40套。随着上部结构施工的展开,已开始对蒙山大道全线进行双向全封闭,保留东西方向路口通行。累计桩基详勘成孔1410个,灌注桩330个,承台浇筑完成82个,墩柱浇筑完成82棵,平均每日施工及管理人员1210人,目前现场有详勘机械19台、管波探测仪2套、桩机100台、其它车辆及设备78台。
沂河路-西外环立交桥:截至6月30日,立交桥工程进驻桩孔钻机11台、吊车2台、钩机3台、破碎锤3台、装载机3台、水车1台,投入施工人员近300人,已完成桩基勘察258孔,桩基浇筑240孔,完成承台混凝土浇筑37处,完成桥台及墩柱34处,安装排水管道1200m,修建电缆沟800米,完成西北象限右转匝道路基换填。目前,满堂支架搭设预压并进行上部结构施工。
开罗大桥:大桥下部结构已经全部完成,并通过竣工验收。上部结构墩柱已全部完成;盖梁已完成59个;19#主塔正在准备浇筑第7节级,20#主塔正在施工第9节,下横梁已全部浇筑完成;围堰已经清理至17#;大桥东西两岸预制梁厂吊装设备均已进场,东岸梁场已浇筑完成10片箱梁,已开始吊装。平均每日施工及管理人员296人,目前现场有塔吊2台、吊车8台、挖掘机2台、装载机5台,工程车6辆、平板车1辆、混凝土运输车5辆。
青杨路排水方涵建设工程:涑河—北园路段,长0.9Km,建设5×2m石砌排水方涵;北园路—育才路段,长0.8Km,建设3×2m砼箱涵,概算投资1852万元。项目已完工,累计完成沟槽开挖及外运1674米,砌石墙744米,浇筑浇筑箱涵930米,恢复路面1000米,建设完成箱涵砌筑930米,石砌方涵744米。
兴隆路排水方涵新建工程:建设兴隆路排水方涵2.1km,兴隆路排水方涵穿兖石铁路23.2m,概算总投资2170万元。项目已完工,累计完成沟槽开挖及外运2100米,石砌方涵647米,箱涵浇筑1453米,恢复路面1400米,建设完成排水方涵2100米。
(市市政处)
