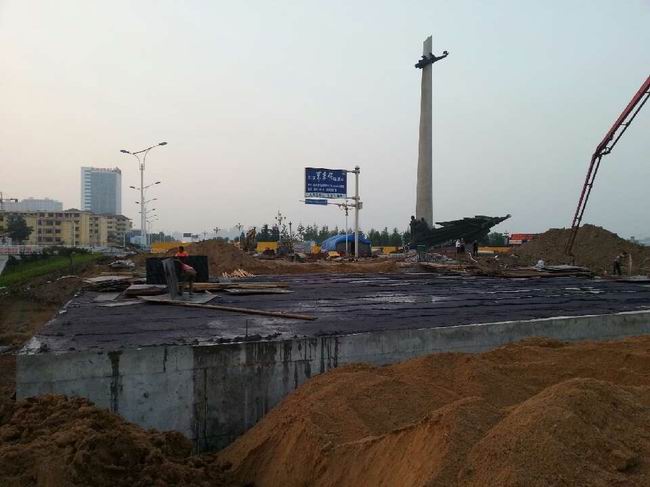

市区银雀山路过滨河路地下通道工程自5月25日开工建设以来,先后完成修筑施工便道1440㎡、拆除路面及人行道板2400㎡、开挖基坑土方6500 m3、浇筑垫层718.3㎡、绑扎底板、侧墙、柱、梁、顶板钢筋136.3吨、浇筑混凝土858m3。目前,正在进行钢筋混凝土框架箱涵的养护、模板架管拆除及钢筋混凝土挡土墙的施工,下一步将进行通道南北侧回填及路面恢复工作。预计6月26日前后,滨河大道路面将恢复通行。

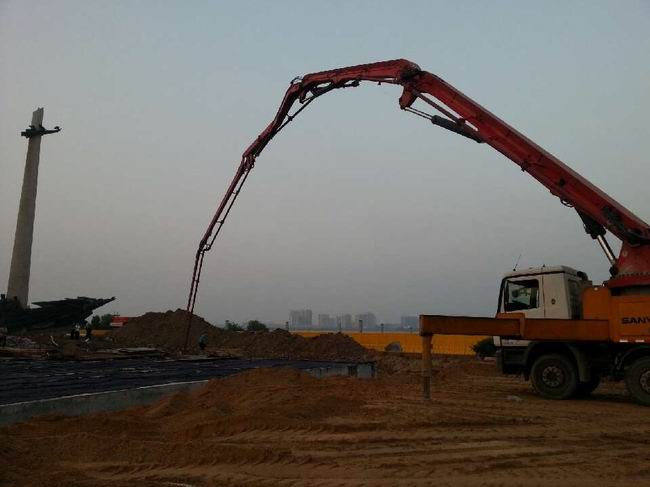

在施工中,市路道路处坚持人性化施工,6月9日下午,银雀山路过滨河路地下通道工程主体钢筋混凝土框架箱涵开始浇筑施工,为了不影响高考,混凝土浇筑施工定在高考结束后的当天下午进行。整个浇筑工作于当日晚上9点结束,共浇筑混凝土510m3。
另外,地下通道出入口施工、电梯安装、梯道铺装、栏杆安装、地下人行道铺装、亮化以及沂蒙广场部分路面铺装、绿化恢复等工作将有序跟进。(市道路处)
