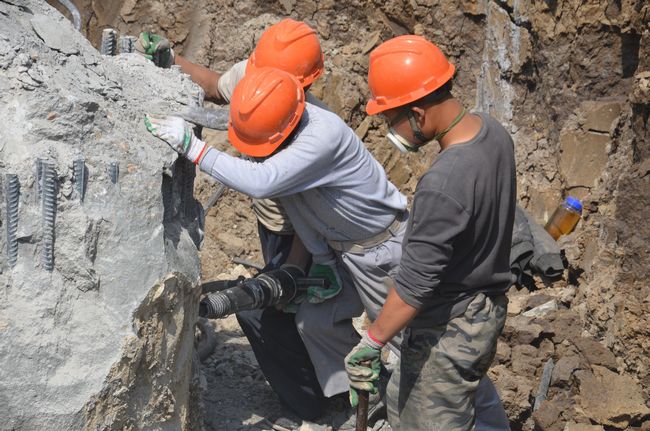

清除桩头

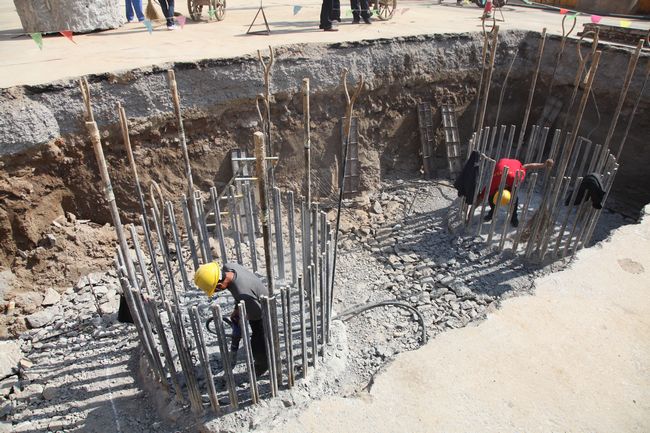

清除桩头

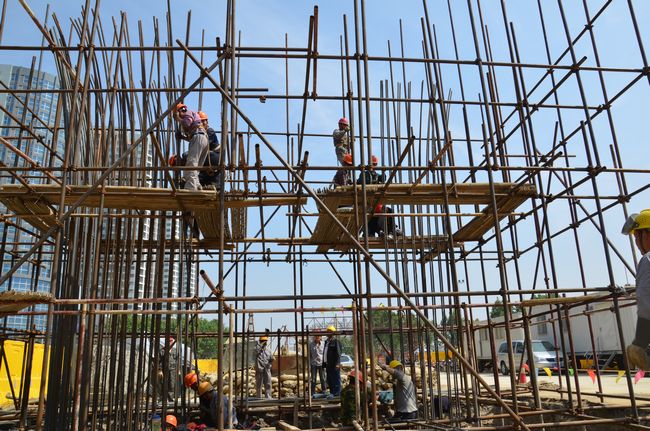

墩柱钢筋绑扎
在江泉高架路工程的建设过程中,各部门相互支持,相互配合,狠抓各个环节的落实,确保了工程快速、稳步推进。供热、供水、供电、供气、通信等各管线单位按照“谁主管谁负责迁移”的原则,顾大局,识大体,不讲条件,根据工程施工需要实施管线迁移,对工程建设给予了很大支持。特别是电力部门,成立了专门的保供电领导小组,周密部署,落实措施,从前期勘察、配套供电设施保障和停电安排等三个方面给予了积极配合。市、区两级征收部门抽调了专门人员,现场测量确定征收范围,完成摸底调查,结合实际制定了沿线房屋、构筑物征收方案,并迅速组织实施,工作到位。
管线迁移。工程共涉及东西向过路管线39处、2400米,现已基本完成。涉及南北顺向管线13处、8000米,现沂州立交桥、开阳路、涑河北街、双岭路以北等4处正在施工,其余在做进场前的准备工作。
拆迁征收。工程沿线兰山区范围拆迁点共53个,现已完成34个,合计拆除房屋及围墙11600平方米;双岭路立交桥、沂州立交桥范围内的苗木正在清理,已移除树木7800棵、模纹12500平方米。工程沿线罗庄区内的征收范围已现场确定,并完成摸底调查。
交通安全保障。根据施工需要,对蒙山大道滨河南路至双岭路路段进行了双向全封闭;对王庄路口交通信号灯进行了调整;协调兰山区园林部门,对6处影响交通信号灯的行道树进行了修剪;拟对蒙山大道金雀山路至平安路路段西侧、蒙山大道金雀山路至开阳路路段东侧进行半幅封闭,提前在各媒体进行了公告。
桩基施工及设备。按照桩基施工方案要求,工程共需勘探1641孔(主线985孔、匝道656孔)。目前现场详勘机械31台、管波探测仪5套、桩机69台。累计桩基详勘成孔1159个,其中主线桩基详勘完成827个(占84%),匝道桩基详勘完成332个(占50%);累计灌注桩90个,承台垫层浇筑完成11个,墩柱钢筋制作完成1个;沿线安设注水围挡16868米,敷设临时供水管道21194米、临时供电线路18766米;平均每日施工及管理人员1630人,现场有运输车辆及吊车20台、其它车辆17台。(江泉高架路工程建设协调推进领导小组办公室)
