节日期间,“气化临沂”天然气管网建设、供热基础设施建设和技术改造、城市供水工程建设、开罗大桥、银雀山路与滨河路路口改造工程等项目建设工地,仍是马达声声、机器轰鸣,建设工地广大建设者们仍坚持战斗在自己的岗位上加班加点、抢抓进度。
为加快工期进度,确保各工程项目顺利完工,市住建委相关部门会同响河屯热源厂、开罗大桥等相关工程建设指挥部对节日期间施工队伍进行合理部署,加班加点,抢抓时间,在保证安全生产和质量的同时,全力推进工程进度。

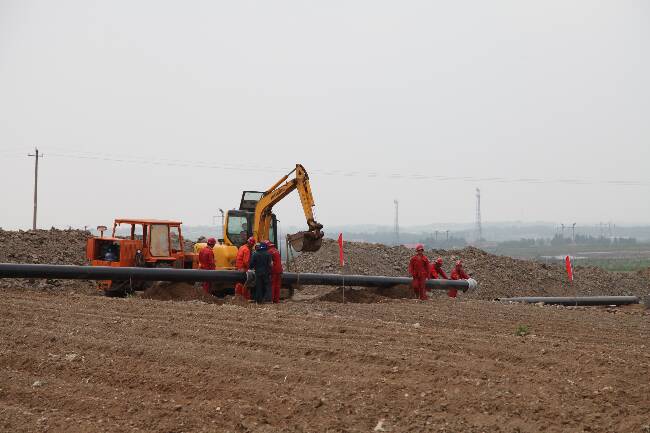

截至目前,“气化临沂”天然气管网建设:新泰至蒙阴天然气次高压管线工程,全长26公里,目前已完成踏线、勘察、测绘工作;东外环天然气次高压管线工程, 全长21KM,目前,该工程已完成布管10km,焊接9km,下管回填2km;临朐至沂水天然气高压管线工程和罗西至团林高压燃气管道工程,已开展施工前期准备工作;临沂市液化天然气调峰项目,建设规模为15万立方米/日,累计完成土建项目工程总量的77%,设备工艺安装工程总量的33%。

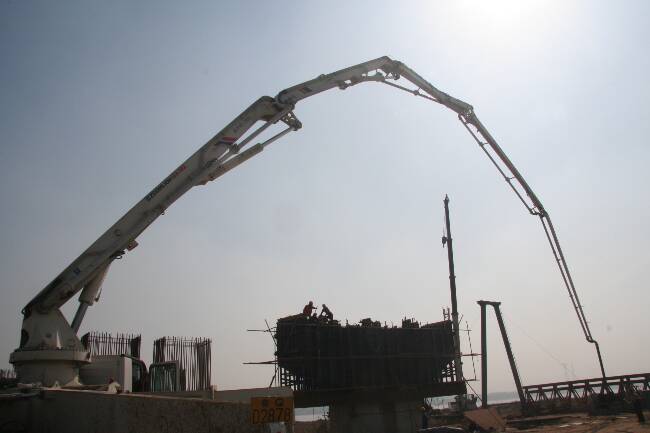

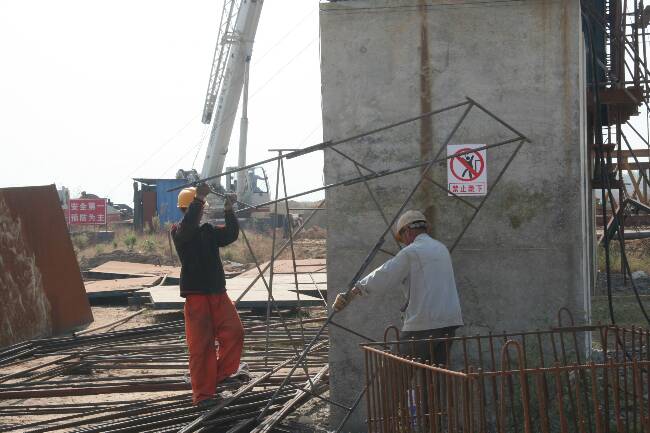

开罗大桥建设工程:360棵桩基建设已全部完成,承台已完成62个,钢便桥重新搭建360余米,累计完成投资约1.1亿元。

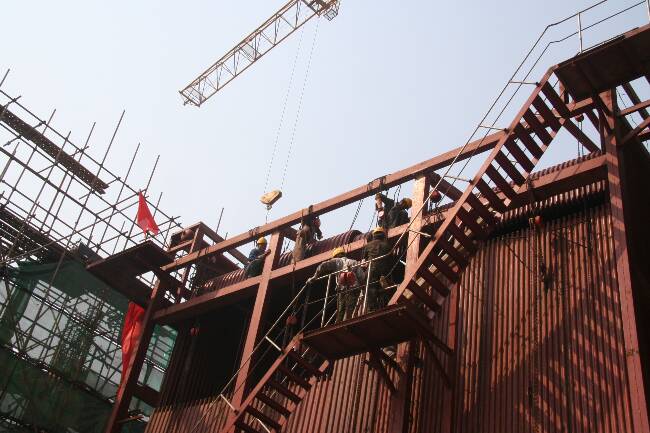

供热基础设施建设和技术改造:华能临沂发电有限公司热电联产新机组建设,规模为2台350兆瓦热电联产机组,目前,铁路专用线已完成,一号机组主厂房土建已完成,锅炉安装完成96%,一号凉水塔完成97%,发电机机组安装完成40%。已累计完成投资14亿元;城区西部区域环保节能锅炉项目,规模为2台70兆瓦环保节能热水锅炉,厂内土建完成75%,锅炉设备安装完成20%,一期工程主管网工程共计24公里,已完成17%。现已累计完成投资4500万。
城市供水工程建设:临沂城30万吨供水项目东线供水工程,临沂城30万吨供水项目东线供水工程全长57937米,累计完成开挖沟槽50820米,回填44478米;累计进场管道53480米,完成管道安装49397米。 银雀山路与滨河路路口改造工程已于10月2日开工建设,工期3个月,计划2013年1月2日完工。 (委办公室 市公用事业管理处 市道路处)
